Foram encontradas 59 questões.
Segundo a NBR 5674:1999 (Manutenção de edificações – Procedimento), a organização do sistema de manutenção deve levar em consideração as características do universo de edificações em questão e cita os seguintes exemplos, EXCETO
Provas
Questão presente nas seguintes provas
Em instalações prediais de água fria, o registro de gaveta
Provas
Questão presente nas seguintes provas
Considere os dados e croquis das seções transver-
sais de duas estacas sequenciais de uma estrada,
apresentados abaixo, para responder às questões de
nos 37 e 38.

Dados:
• cotas em metros
• distância entre estacas = 20 m
• declividade dos taludes: corte:
ic = 3/2
aterro: ia = 2/3
Sendo o material de qualidade inferior à necessária, será feito um bota-fora de todo o corte entre as duas seções. sais de duas estacas sequenciais de uma estrada,
apresentados abaixo, para responder às questões de
nos 37 e 38.

Dados:
• cotas em metros
• distância entre estacas = 20 m
• declividade dos taludes: corte:
ic = 3/2
aterro: ia = 2/3
Logo, o volume geométrico do bota-fora, em m3 , vale
Provas
Questão presente nas seguintes provas
Ao executar uma rede coletora de esgoto sanitário, o engenheiro observou que determinado trecho da rede sob o passeio (calçada) ficou com recobrimento de 70 cm.
Consultando a NBR 9649:1986 (Projeto de redes coletoras de esgoto sanitário - Procedimento), ele concluiu que
Consultando a NBR 9649:1986 (Projeto de redes coletoras de esgoto sanitário - Procedimento), ele concluiu que
Provas
Questão presente nas seguintes provas
Em uma obra, serão cravadas 200 estacas pré-moldadas de concreto.
De acordo com a NBR 6122:2010 (Projeto e execução de fundações), será necessário elaborar o diagrama de cravação
De acordo com a NBR 6122:2010 (Projeto e execução de fundações), será necessário elaborar o diagrama de cravação
Provas
Questão presente nas seguintes provas
O proprietário de um terreno cortado por um rio, cujo nível máximo atinge 8 m de largura, necessita iniciar uma construção ao longo desse curso d'água.
Com o objetivo de atender à Lei nº 4.771, de 15 de setembro de 1965, que institui o Código Florestal e estabelece as áreas de preservação permanente, a distância mínima de afastamento desde o seu nível mais alto, em m, será de
Com o objetivo de atender à Lei nº 4.771, de 15 de setembro de 1965, que institui o Código Florestal e estabelece as áreas de preservação permanente, a distância mínima de afastamento desde o seu nível mais alto, em m, será de
Provas
Questão presente nas seguintes provas
Nos termos da Lei de Responsabilidade Fiscal, considera-se transferência voluntária a entrega de recursos correntes ou de capital a outro ente da federação, a título de cooperação, auxílio ou assistência financeira, que não decorra de determinação constitucional, legal ou os destinados ao Sistema Único de Saúde.
A respeito das transferências voluntárias, considere as afirmativas abaixo.
I - Para a realização de transferência voluntária, exige-se dotação específica.
II - O beneficiário de uma transferência voluntária deve comprovar o cumprimento dos limites constitucionais relativos à educação e à saúde.
III - É vedada a utilização de recursos transferidos em finalidade diversa da pactuada, com exceção do investimento em ações de educação, saúde e assistência social.
É correto APENAS o que se afirma em
A respeito das transferências voluntárias, considere as afirmativas abaixo.
I - Para a realização de transferência voluntária, exige-se dotação específica.
II - O beneficiário de uma transferência voluntária deve comprovar o cumprimento dos limites constitucionais relativos à educação e à saúde.
III - É vedada a utilização de recursos transferidos em finalidade diversa da pactuada, com exceção do investimento em ações de educação, saúde e assistência social.
É correto APENAS o que se afirma em
Provas
Questão presente nas seguintes provas
Considere os dados a seguir para responder às questões de nos 50 a 52.

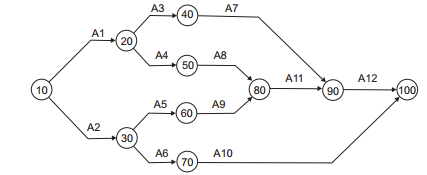

Na gestão de projetos, uma das formas de gerenciar o tempo é com a montagem de uma rede PERT. Considere a rede abaixo de um determinado projeto.

O tempo de duração das atividades é: Legenda:Ⓝ Evento de número N
Atividade Tempo de duração (dias) An Atividade de número n
A1 10
A2 12
A3 15
A4 8
A5 7
A6 10
A7 9
A8 5
A9 14
A10 13
A11 11
A12 6
Sem considerar folgas ou outros eventos externos, a data mais cedo da ocorrência do evento 100, em dias, éNa gestão de projetos, uma das formas de gerenciar o tempo é com a montagem de uma rede PERT. Considere a rede abaixo de um determinado projeto.

O tempo de duração das atividades é: Legenda:Ⓝ Evento de número N
Atividade Tempo de duração (dias) An Atividade de número n
A1 10
A2 12
A3 15
A4 8
A5 7
A6 10
A7 9
A8 5
A9 14
A10 13
A11 11
A12 6
Provas
Questão presente nas seguintes provas
Considere os dados a seguir para responder às questões de nos 50 a 52.
Na gestão de projetos, uma das formas de gerenciar o tempo é com a montagem de uma rede PERT. Considere a rede abaixo de um determinado projeto.

O tempo de duração das atividades é: Legenda:Ⓝ Evento de número N
Atividade Tempo de duração (dias) An Atividade de número n
A1 10
A2 12
A3 15
A4 8
A5 7
A6 10
A7 9
A8 5
A9 14
A10 13
A11 11
A12 6
Considerando-se apenas as datas mais cedo de cada atividade em toda a rede, conclui-se que ainda não foram iniciadas até o término da atividade A6 APENAS as atividadesNa gestão de projetos, uma das formas de gerenciar o tempo é com a montagem de uma rede PERT. Considere a rede abaixo de um determinado projeto.

O tempo de duração das atividades é: Legenda:Ⓝ Evento de número N
Atividade Tempo de duração (dias) An Atividade de número n
A1 10
A2 12
A3 15
A4 8
A5 7
A6 10
A7 9
A8 5
A9 14
A10 13
A11 11
A12 6
Provas
Questão presente nas seguintes provas
Considere os dados a seguir para responder às questões de nos 50 a 52.
Na gestão de projetos, uma das formas de gerenciar o tempo é com a montagem de uma rede PERT. Considere a rede abaixo de um determinado projeto.

O tempo de duração das atividades é: Legenda:Ⓝ Evento de número N
Atividade Tempo de duração (dias) An Atividade de número n
A1 10
A2 12
A3 15
A4 8
A5 7
A6 10
A7 9
A8 5
A9 14
A10 13
A11 11
A12 6
Não considerando nenhuma outra alteração, se a atividade 8 (A8) sofrer um atraso de 8 dias no seu início, o evento 90Na gestão de projetos, uma das formas de gerenciar o tempo é com a montagem de uma rede PERT. Considere a rede abaixo de um determinado projeto.

O tempo de duração das atividades é: Legenda:Ⓝ Evento de número N
Atividade Tempo de duração (dias) An Atividade de número n
A1 10
A2 12
A3 15
A4 8
A5 7
A6 10
A7 9
A8 5
A9 14
A10 13
A11 11
A12 6
