Considere uma escavadeira hidráulica, com caçamba de capacidade de 0,8 m³, carregando caminhões com capacidade de 14 m³ cada. As parcelas de tempo de um ciclo da escavadeira hidráulica são dadas por:
• tempo de carregamento = 5 min e 30 s;
• tempos de manobras = 3 min.
Dado o fator de empolamento de 0,8, é correto afirmar que a produção horária de carregamento da escavadeira hidráulica é de
Provas
Na definição do custo horário improdutivo de um equipamento, é correto afirmar que se deve considerar
Provas
Em uma obra pública em execução, o contratante ofereceu, para o contratado, um documento que consta um conjunto de informações complementares ao projeto, definindo como deve ser procedida a execução, as especificações técnicas, o memorial descritivo e os critérios de medição e pagamento de cada um dos serviços previstos para a obra. O referido documento é chamado de
Provas
Em uma obra pública, atos e fatos materialmente relevantes em relação ao valor total contratado que apresentem potencialidade de ocasionar prejuízos ao erário ou a terceiros e que possam ensejar nulidade de procedimento licitatório ou de contrato se tratam de
Provas

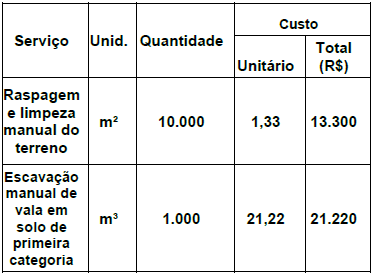

Uma obra demonstrou custo total de R$ 400.000 e preço total de R$ 500.000. Parte da planilha de orçamento é apresentada a seguir. É correto afirmar que os serviços de “Raspagem e limpeza manual do terreno” e “Escavação manual de vala em solo de primeira categoria” representam juntos

Provas
Na composição de custos unitários, no que tange à mão de obra, deve-se destacar a necessidade da inclusão, nos seus custos, dos encargos sociais (ou leis sociais), os quais devem ser calculados em função das especificidades do local de execução dos serviços. Sobre os encargos sociais, é correto afirmar que há
Provas
Na composição de custos em um orçamento detalhado, para se calcular o custo unitário de um serviço, é preciso conhecer os insumos necessários para a realização desse serviço e os coeficientes de consumo de materiais, produtividade da mão de obra e o consumo horário dos equipamentos utilizados na sua execução. A composição de custos descrita é entendida como uma composição
Provas
No planejamento de uma obra, ao se empregar um diagrama de redes, foi decidido o emprego da dependência chamada de dependência discricionária. Sobre essa dependência, é correto afirmar que
Provas
Alguns princípios fundamentais passaram a nortear o gerenciamento das obras. O princípio da melhoria contínua é bem ilustrado pelo ciclo PDCA em 4 etapas (Planejar / Desempenhar / Checar / Agir). Sobre esse ciclo, assinale a alternativa INCORRETA.
Provas
Em uma obra, há a previsão de assentamento de telha cerâmica para um total de 450 m². Sabendo-se que os índices de pedreiro e servente são respectivamente de 0,8 h/m² e 1,6 h/m², a quantidade de operários para executar esse serviço em 15 dias de trabalho é de
Obs.: considerar jornada diária de trabalho de 8 h/dia.
Provas
