A execução de uma obra exige planejamento de tempo e recursos, sendo fundamental a elaboração de cronogramas físico e
financeiro para garantir a execução correta do empreendimento. A fim de que não haja desperdícios, o engenheiro deverá
elaborar um cronograma físico-financeiro para a execução de uma reforma em uma escola, a ser executada em oito meses e
orçada em R$ 3.000.000,00. Sabe-se que a obra foi dividia em seis etapas ou atividades; cada uma prevê determinado percentual
de custo. A primeira atividade corresponde a 30% do custo total da obra; a segunda e a terceira etapas, cada qual custa 20%
do total; para a quarta atividade deve ser pago 12%; a quinta e a sexta atividades dividem igualitariamente o custo restante.

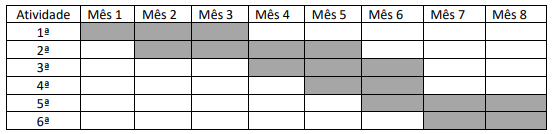

A distribuição das atividades está apresentada no cronograma a seguir:
Considerando as informações, construa o cronograma físico-financeiro e assinale a afirmativa correta.
Considerando as informações, construa o cronograma físico-financeiro e assinale a afirmativa correta.
Provas
Questão presente nas seguintes provas
2956110
Ano: 2023
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Provas:
Sobre a NBR 12655, que dispõe sobre preparo, controle,
recebimento e aceitação do concreto de cimento
Portland
,
analise as afirmativas a seguir.
I. Os responsáveis pelo recebimento e pela aceitação do concreto são o proprietário e o responsável técnico pela obra. Todos os relatórios de ensaios, laudos e demais documentos comprobatórios sobre a qualidade do concreto devem estar disponíveis e armazenados pelo prazo de 2 anos.
II. O armazenamento dos sacos de cimento recebidos no canteiro deve ser realizado em pilhas com, no máximo, 15 unidades, quando ficarem retidos por período inferior a 15 dias, ou em altura de, no máximo, 10 unidades, quando permanecerem por um período mais longo.
III. Quando o concreto é preparado no canteiro de obras pelo construtor, devem ser realizados ensaios de consistência sempre que ocorrerem alterações na umidade dos agregados, na primeira amassada do dia, ao reiniciar o preparo após a interrupção da jornada de concretagem de pelo menos duas horas, na troca dos operadores e cada vez que forem moldados corpos de prova.
IV. O controle da resistência do concreto pode ser realizado por amostragem total ou parcial. Na amostragem total, todas as betonadas são amostradas e representadas por um exemplar que define a resistência à compressão daquele concreto naquela betonada.
Está correto o que se afirma apenas em
I. Os responsáveis pelo recebimento e pela aceitação do concreto são o proprietário e o responsável técnico pela obra. Todos os relatórios de ensaios, laudos e demais documentos comprobatórios sobre a qualidade do concreto devem estar disponíveis e armazenados pelo prazo de 2 anos.
II. O armazenamento dos sacos de cimento recebidos no canteiro deve ser realizado em pilhas com, no máximo, 15 unidades, quando ficarem retidos por período inferior a 15 dias, ou em altura de, no máximo, 10 unidades, quando permanecerem por um período mais longo.
III. Quando o concreto é preparado no canteiro de obras pelo construtor, devem ser realizados ensaios de consistência sempre que ocorrerem alterações na umidade dos agregados, na primeira amassada do dia, ao reiniciar o preparo após a interrupção da jornada de concretagem de pelo menos duas horas, na troca dos operadores e cada vez que forem moldados corpos de prova.
IV. O controle da resistência do concreto pode ser realizado por amostragem total ou parcial. Na amostragem total, todas as betonadas são amostradas e representadas por um exemplar que define a resistência à compressão daquele concreto naquela betonada.
Está correto o que se afirma apenas em
Provas
Questão presente nas seguintes provas
2956109
Ano: 2023
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Provas:
Sobre os subcoletores e coletores prediais de uma rede de
esgoto sanitário, assinale a afirmativa correta.
Provas
Questão presente nas seguintes provas
2956108
Ano: 2023
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Provas:
De acordo com o Plano Diretor de Pouso Alegre, o afastamento (recuo) frontal é a menor distância admitida entre a
edificação e o alinhamento do lote na calçada;tal afastamento
mínimo exigido para novos parcelamentos do solo é relativo
à hierarquização viária do local, a saber, uma rodovia, estrada, via arterial, coletora ou via local.
(Lei Ordinária nº 6.476, de 23 de setembro de 2021.)
Para um lote com testada para uma rodovia, o afastamento frontal mínimo exigido para novos parcelamentos de solo no município será de:
(Lei Ordinária nº 6.476, de 23 de setembro de 2021.)
Para um lote com testada para uma rodovia, o afastamento frontal mínimo exigido para novos parcelamentos de solo no município será de:
Provas
Questão presente nas seguintes provas
2956107
Ano: 2023
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Provas:
Existem diversas formas para se determinar uma estimativa
média de funcionários em um canteiro de obras e, de acordo
com
Qualharini
(2018), “para se dimensionar o canteiro de obras,
um cálculo empírico necessita ser feito sobre o efetivo essencial e suas respectivas áreas de trabalho e apoio”. Admitindo-se a carga horária de trabalho de 44 horas semanais, o que
perfaz, aproximadamente, 200 horas ao mês, e por informes
práticos em quantitativos de homem-hora por metro quadrado
(HH/m²), nos últimos 20 anos, pode-se indicar que o quantitativo de HH estaria entre 40 e 80 para obras de edificações
urbanas. Dessa forma, pode-se arbitrar a quantidade HH/m²
vezes o total de área construída da futura edificação e dividir
o valor resultante por 200 horas ao mês, multiplicado pelo
número de vezes que se pretende realizar o empreendimento,
conforme pode ser verificado na fórmula:
nº de operários =
(QUALHARINI, E.L. Canteiro de Obras. Coleção Construção Civil na Prática, vol. 1, 1. ed. Rio de Janeiro: Elsevier, 2018.)
O engenheiro fiscal se depara com o seguinte caso: uma empresa foi contratada para executar uma edificação de 350 m², cujo tempo de execução da obra deverá respeitar o cronograma fornecido pela prefeitura, totalizando 10 meses. Ao iniciar a construção, a contratada disponibilizou 4 colaboradores para o serviço, trabalhando em horário comercial em regime de diárias. Analise as asserções correlatas e a relação proposta entre elas.
I. “De acordo com os cálculos estimados por Qualharini , não é possível executar a obra com esse número de funcionários no tempo proposto pelo cronograma.”
PORQUE
II. “Ao considerar a conclusão da obra em 10 meses, mesmo existindo uma distorção nos primeiros e nos últimos meses de toda a obra, seriam necessários 6 trabalhadores para que a estimativa de funcionários possa atender às necessidades reais para a conclusão deste tempo determinado.”
Assinale a alternativa correta.
nº de operários =
(QUALHARINI, E.L. Canteiro de Obras. Coleção Construção Civil na Prática, vol. 1, 1. ed. Rio de Janeiro: Elsevier, 2018.)
O engenheiro fiscal se depara com o seguinte caso: uma empresa foi contratada para executar uma edificação de 350 m², cujo tempo de execução da obra deverá respeitar o cronograma fornecido pela prefeitura, totalizando 10 meses. Ao iniciar a construção, a contratada disponibilizou 4 colaboradores para o serviço, trabalhando em horário comercial em regime de diárias. Analise as asserções correlatas e a relação proposta entre elas.
I. “De acordo com os cálculos estimados por Qualharini , não é possível executar a obra com esse número de funcionários no tempo proposto pelo cronograma.”
PORQUE
II. “Ao considerar a conclusão da obra em 10 meses, mesmo existindo uma distorção nos primeiros e nos últimos meses de toda a obra, seriam necessários 6 trabalhadores para que a estimativa de funcionários possa atender às necessidades reais para a conclusão deste tempo determinado.”
Assinale a alternativa correta.
Provas
Questão presente nas seguintes provas
2956106
Ano: 2023
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Provas:
O licenciamento de obras e edificações é um instrumento
de controle urbano composto de três fases: aprovação do
projeto arquitetônico; licença para a construção; e, certificação da conclusão da obra. Diante do exposto, o Código
de Obras e o Plano Diretor do Município de Pouso Alegre
afirmam que:
I. Para a aprovação dos projetos arquitetônicos, eles deverão ser apresentados em arquivo digital nas extensões . dwg e . pdf . Em caso de movimentação de terra acima de 1.500 m³ é necessária a apresentação de licença do órgão competente.
II. O afastamento mínimo de 1,50 metro em relação às divisas laterais e de fundo do terreno deve ser obedecido para todas as edificações.
III. Para edificações com área até 1.000,00 m², o prazo de validade do alvará de construção do empreendimento será de dois anos, renováveis, pelo mesmo prazo, no máximo, duas vezes.
Está correto o que se afirma em
I. Para a aprovação dos projetos arquitetônicos, eles deverão ser apresentados em arquivo digital nas extensões . dwg e . pdf . Em caso de movimentação de terra acima de 1.500 m³ é necessária a apresentação de licença do órgão competente.
II. O afastamento mínimo de 1,50 metro em relação às divisas laterais e de fundo do terreno deve ser obedecido para todas as edificações.
III. Para edificações com área até 1.000,00 m², o prazo de validade do alvará de construção do empreendimento será de dois anos, renováveis, pelo mesmo prazo, no máximo, duas vezes.
Está correto o que se afirma em
Provas
Questão presente nas seguintes provas
2956105
Ano: 2023
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Provas:
O setor de segurança do trabalho é fundamental para as
instituições que desejam proteger os seus colaboradores.
Considerando que os profissionais de saúde e segurança do
trabalho elaboram diversos documentos/programas, que
precisam ser controlados e mantidos em dia conforme as exigências legais, analise as afirmativas a seguir.
I. O Laudo Técnico das Condições Ambientais de Trabalho (LTCAT) deverá ser confeccionado e assinado por um engenheiro de segurança do trabalho ou por médico de segurança do trabalho, indicando os registros profissionais para ambos. Ele visa documentar o resultado das avaliações ambientais, com base na legislação previdenciária, tendo por objetivo averiguar se o empregado segurado tem direito ou não à aposentadoria especial.
II. O Programa de Gerenciamento de Riscos (PGR) é uma ferramenta gerencial administrativa obrigatória que tem como função gerenciar os riscos de uma instituição, devendo conter, na sua documentação, no mínimo, o inventário de riscos. Este programa pode ser confeccionado e gerenciado tanto por técnico de segurança do trabalho quanto pelo engenheiro de segurança do trabalho.
III. A Análise Ergonômica do Trabalho (AET) é um documento que deve ser realizado em determinado ambiente ou setor de trabalho quando são identificadas inadequações ou insuficiência das ações adotadas pela organização da segurança ou quando sugerido pelo acompanhamento de saúde dos trabalhadores, nos termos do Programa de Controle Médico de Saúde Ocupacional (PCMSO). O relatório da AET, quando realizado, deve ficar à disposição na instituição pelo prazo de quinze anos.
Está correto o que se afirma apenas em
I. O Laudo Técnico das Condições Ambientais de Trabalho (LTCAT) deverá ser confeccionado e assinado por um engenheiro de segurança do trabalho ou por médico de segurança do trabalho, indicando os registros profissionais para ambos. Ele visa documentar o resultado das avaliações ambientais, com base na legislação previdenciária, tendo por objetivo averiguar se o empregado segurado tem direito ou não à aposentadoria especial.
II. O Programa de Gerenciamento de Riscos (PGR) é uma ferramenta gerencial administrativa obrigatória que tem como função gerenciar os riscos de uma instituição, devendo conter, na sua documentação, no mínimo, o inventário de riscos. Este programa pode ser confeccionado e gerenciado tanto por técnico de segurança do trabalho quanto pelo engenheiro de segurança do trabalho.
III. A Análise Ergonômica do Trabalho (AET) é um documento que deve ser realizado em determinado ambiente ou setor de trabalho quando são identificadas inadequações ou insuficiência das ações adotadas pela organização da segurança ou quando sugerido pelo acompanhamento de saúde dos trabalhadores, nos termos do Programa de Controle Médico de Saúde Ocupacional (PCMSO). O relatório da AET, quando realizado, deve ficar à disposição na instituição pelo prazo de quinze anos.
Está correto o que se afirma apenas em
Provas
Questão presente nas seguintes provas
2956104
Ano: 2023
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Provas:
A elaboração e a implementação do Programa de Gerenciamento de Riscos (PGR) nos canteiros de obras são obrigatórias, devendo contemplar os riscos ocupacionais e suas
respectivas medidas de prevenção. Além de considerar as
exigências previstas na NR-01, o Programa de Gerenciamento de Riscos (PGR) deve conter o projeto da área de vivência
do canteiro e de eventual frente de trabalho, assim como os
seguintes documentos, EXCETO:
Provas
Questão presente nas seguintes provas
2956103
Ano: 2023
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Provas:
As NRs se diferenciam da NBR, principalmente, quanto à
obrigatoriedade. Sendo regulamentadas por Portarias de órgão público, as NRs têm caráter obrigatório. Portanto, seu
descumprimento é uma desobediência à própria Lei e gera
multas, sansões e até mesmo interdição das atividades de
uma corporação. Como a NBR vem de uma entidade privada,
ela não é considerada obrigatória. No entanto, existem leis
que exigem o cumprimento de algumas destas normas que,
então, passam a ser obrigatórias. Normalmente, tais normas
se completam; porém, em alguns pontos, como, por exemplo, nas áreas de vivências dos canteiros de obras, são evidentes elementos discordantes entre a NR-18 e a NBR-12284.
Considerando tais divergências, assinale a afirmativa correta.
Provas
Questão presente nas seguintes provas
2956102
Ano: 2023
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Disciplina: Engenharia Civil
Banca: Consulplan
Orgão: Câm. Pouso Alegre-MG
Provas:
O uso de máscara durante o trabalho pelos profissionais da
construção civil é comum, sendo considerada um Equipamento
de Proteção Individual (EPI). De acordo com a NR-06, qual
tipo de respirador purificador de ar não motorizado deverá
ser ofertado ao colaborador para a sua proteção contra poeiras,
névoas, fumos e radionuclídeos?
Provas
Questão presente nas seguintes provas
Cadernos
Caderno Container
